湖北金盛兰100MW超高温亚临界煤气综合利用项目定子吊装就位、锅炉水压试验完成
发布日期:2019-12-18
点击次数:1686
字体显示:

【大】

【中】

【小】

公司总承包建设的湖北金盛兰冶金科技有限公司1x100MW超高温亚临界煤气综合利用项目忙而不乱、稳步有序推进,四天之内先后顺利完成了发电机定子吊装和锅炉水压试验两个重大施工项,得到了业主及监理的高度肯定。

(一)2019年12月11日16:00发电机定子成功就位。

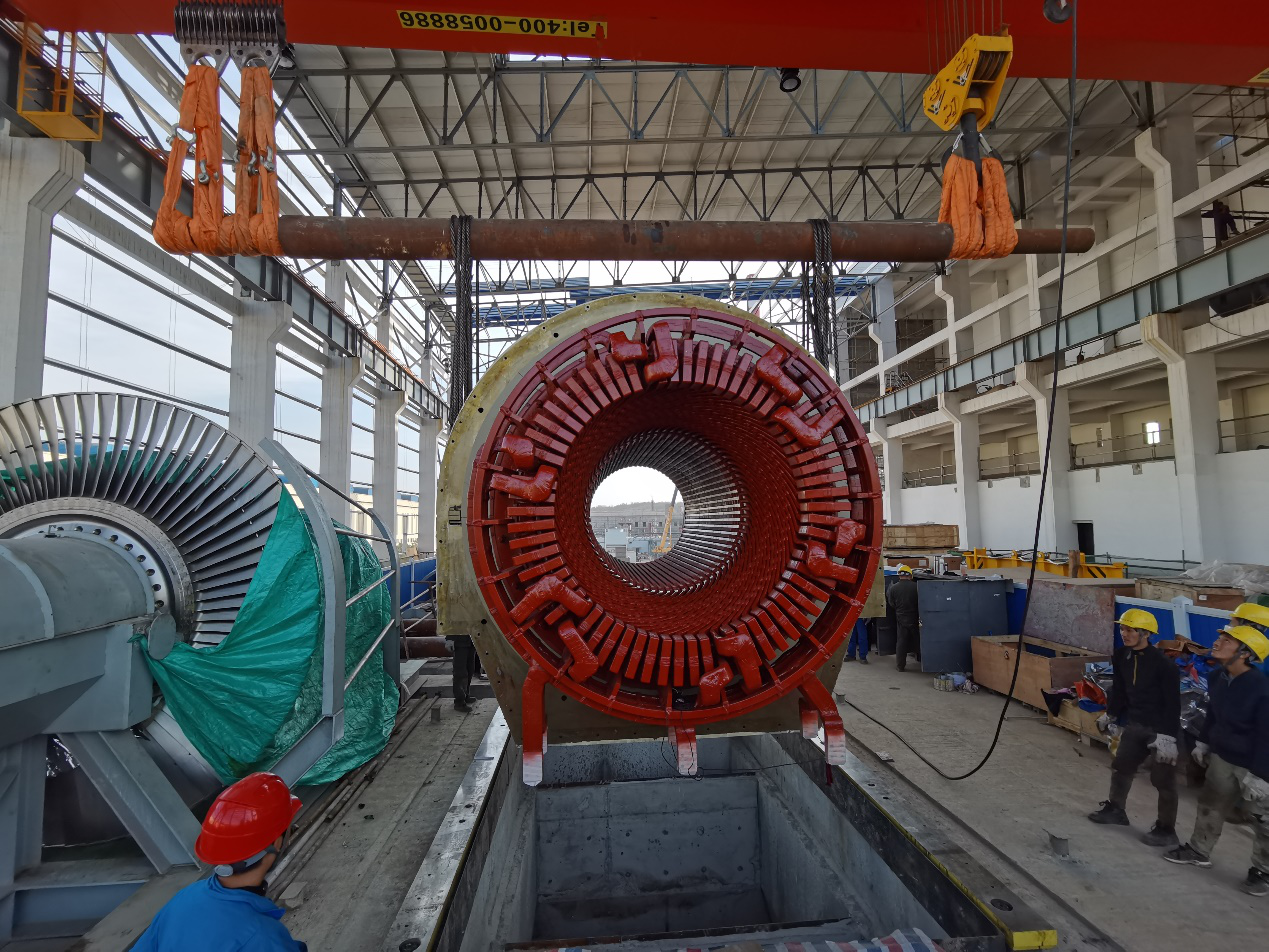

12月11日12:30,在路上颠簸了33天之久的发电机定子缓缓驶入主厂房检修跨。由于作业空间有限,发电机定子无法采用大型吊车吊装,项目部及时协调、快速形成定子专项吊装方案——采用在行车主梁上增加1套滑轮组与行车大钩共同进行抬吊定子。此方案在我公司项目上极少采用,项目部高度重视,在定子试吊过程中,派专人同吊装单位一起监测行车梁挠度、轮毂与轨道的接触面积及轨道的稳定度,确认一切正常以后,才允许施工单位缓缓将定子吊装就位。整个定子吊装全程仅耗时3.5个小时,减少了发电机定子在空中停留时间,极大地降低了吊装风险。

(二)2019年12月14日12:55锅炉水压试验一次圆满成功。

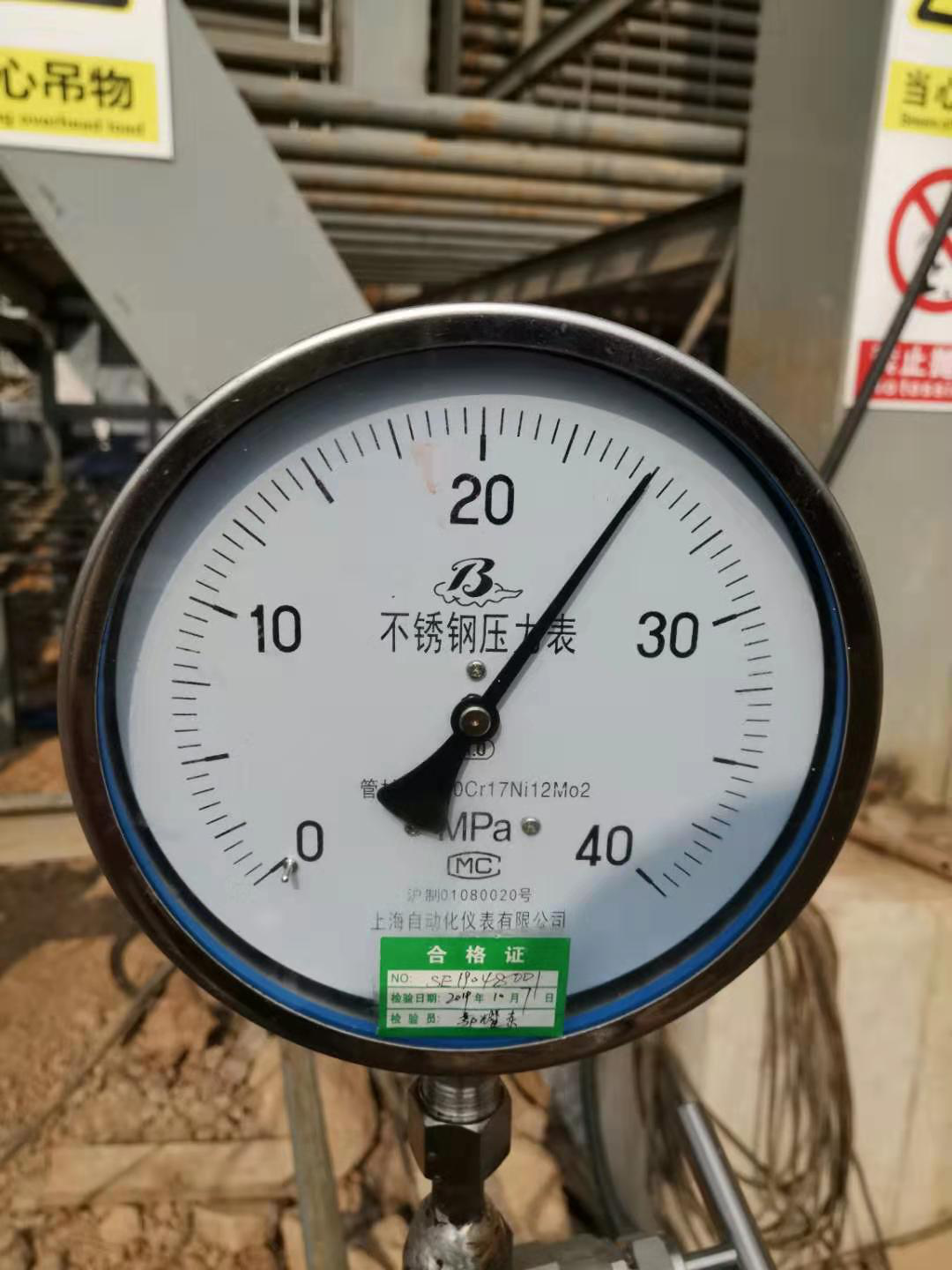

为确保锅炉水压试验圆满完成,12月10日,召开锅炉水压试验前质量监督检查会,湖北省特检院专家组通过听取汇报、查阅资料及实体检查等方式,一致认为锅炉具备整体水压试验条件,并提出了建议完善意见。12月12日,第三方电力质监专家组到达项目现场,进行了为期两天的锅炉水压试验前检查工作。来自中电联北京恒功检测技术研究院有限公司的五位专家分别对锅炉施工完成情况、焊口外观质量、无损检测等进行了检查,并出具了专家意见书。1214日上午1000,锅炉一次汽系统升压至试验压力24.94MPa,稳压20分钟后泄压至工作压力19.95MPa;锅炉二次汽系统升压至试验压力6.74MPa,稳压20分钟后泄压至工作压力4.49MPa。经湖北省特检院、业主单位、监理单位、总包单位、施工单位五方全面检查,确认锅炉承压部件无破裂、变形、漏水现象,水压试验宣告一次成功。

至此,金盛兰100MW超高温亚临界煤气综合利用项目锅炉水压试验节点顺利完成,发电机定子成功吊装就位。

接下来,项目即将进入工程建设关建期,在公司领导的密切关怀和大力支持下,项目部全体成员将团结协作、攻坚克难、继续发挥顽强拼搏的精神,确保安全生产、严控工程质量、紧抓项目进度,为项目顺利投产做出最大的努力,向公司与业主交出一份满意的答卷!

金盛兰100MW超高温亚临界煤气综合利用工程项目
