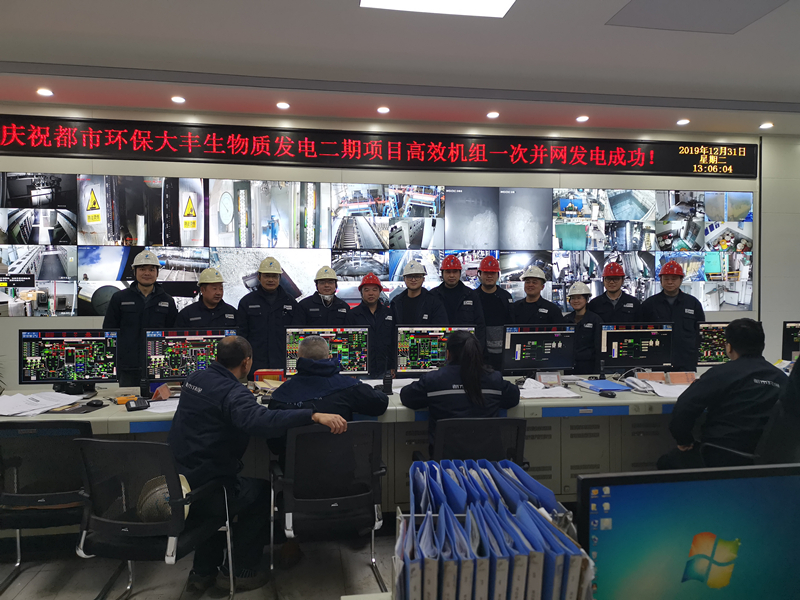

2019年12月31日13时,都市环保大丰二期1×15MW高温高压生物质发电工程一次并网成功。目前,机组各系统参数正常,运行状态平稳,已经正式进入带负荷试运行阶段。
自10月21日完成机组整套启动试运前电力质检以来,大丰公司全方面、多举措、有实效地完成了机组并网发电前手续和现场系统设备调试工作。第一,认真对照专家提出的问题整改落实,组织环评修编并全力争取全厂共用一套CEMS系统,从而实现借助二期超低排放优势解决一期生产中牺牲料耗压氧燃烧保证NOx排放达标的难题。第二,积极向省市区能源、环保、电力等主管部门汇报工作进展,同步准备相关手续文件材料。12月11日盐城市大丰生态环境局对项目环评文件作出审批意见的公告,13日拿到江苏省电力质监站闭环盖章的机组整套启动试运前质检报告,18日拿到盐城市生态环境局对项目环评文件作出的审批意见,当天拿到国家能源局江苏监管办签发的2#机组电力业务许可证,20~25日相继完成盐城市、江苏省两级电力公司各四个部门对2#机组购售电合同的编审批工作,26日上午和江苏省电力公司签订2#机组购售电合同,当天下午和盐城市电力调度中心签订2#机组并网调度协议,当天晚上在大丰区电力公司召开2#机组并网发电启动委员会。在10个工作日内完成了正常需要三个月的发电机组并网前手续,自此2#机组具备了并网发电的外部条件。第三,协调所有参建单位到场,认真对现场系统设备调试、消缺,仔细核查、杜绝漏项。
都市环保大丰生物质发电工程由中冶南方都市环保公司自主投资建设运营,自工程开工以来,得到了公司各级领导的高度重视和各部门的大力支持。大丰公司将以二期工程发电投产为契机,强化生产经营管理,确保一期经营稳健,二期投产见效,全年收益翻倍,为中冶南方都市环保公司的发展壮大添一份力。
